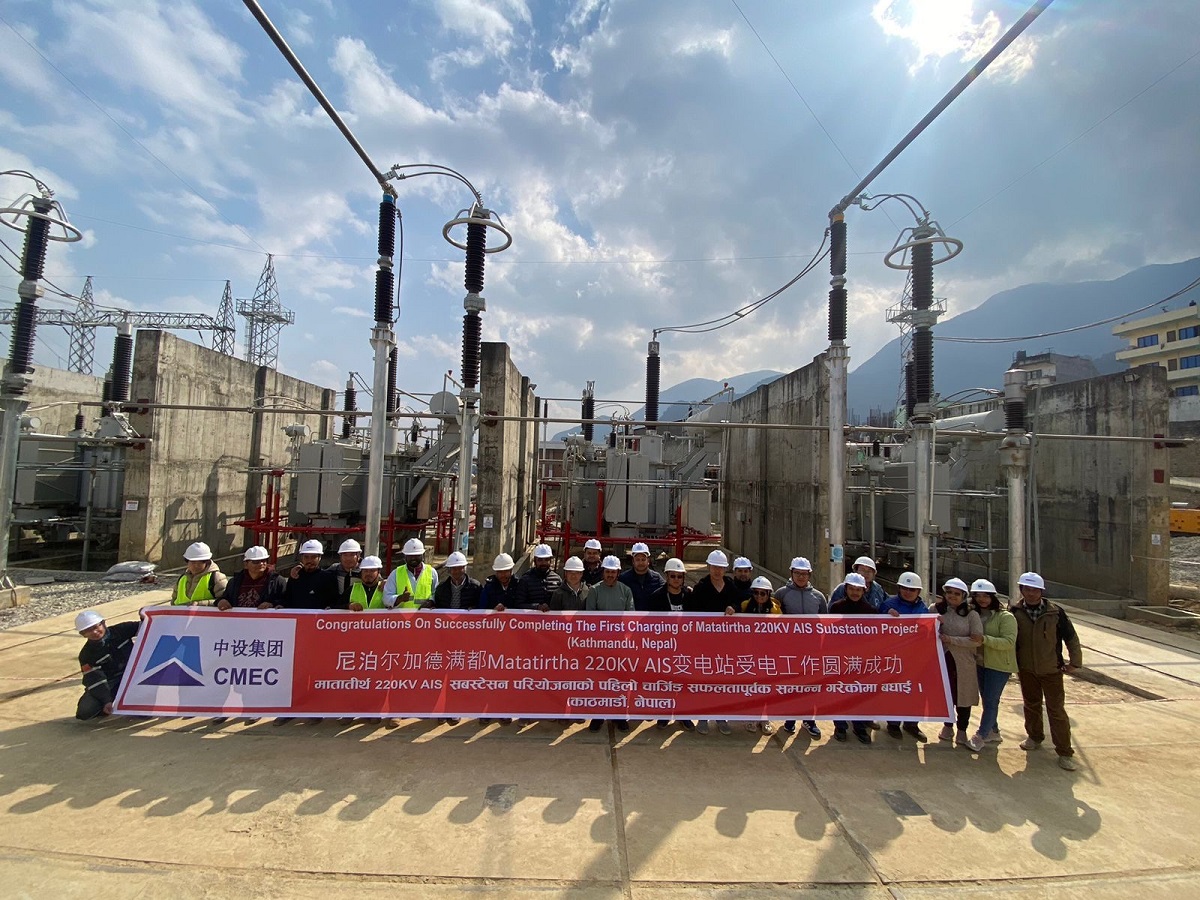

काठमाडौं। नेपाल विद्युत् प्राधिकरणले मस्र्याङ्दी–काठमाडौं प्रसारण लाइन आयोजनाअन्तर्गत काठमाडौंको चन्द्रागिरि नगरपालिकास्थित मातातीर्थमा २२०÷१३२ केभीको सबस्टेसन निर्माण सम्पन्न गरेको छ।
त्रिशूली र मस्र्याङ्दी नदी जलाधार क्षेत्रका जलविद्युत् आयोजनाको विद्युत् काठमाडौं उपत्यकामा आपूर्ति गर्न र देशभित्रको एकीकृत विद्युत् प्रणालीलाई सुदृढ बनाउने मातातीर्थ २२०÷१३२ केभी सबस्टेसन निर्माण गरिएको हो।

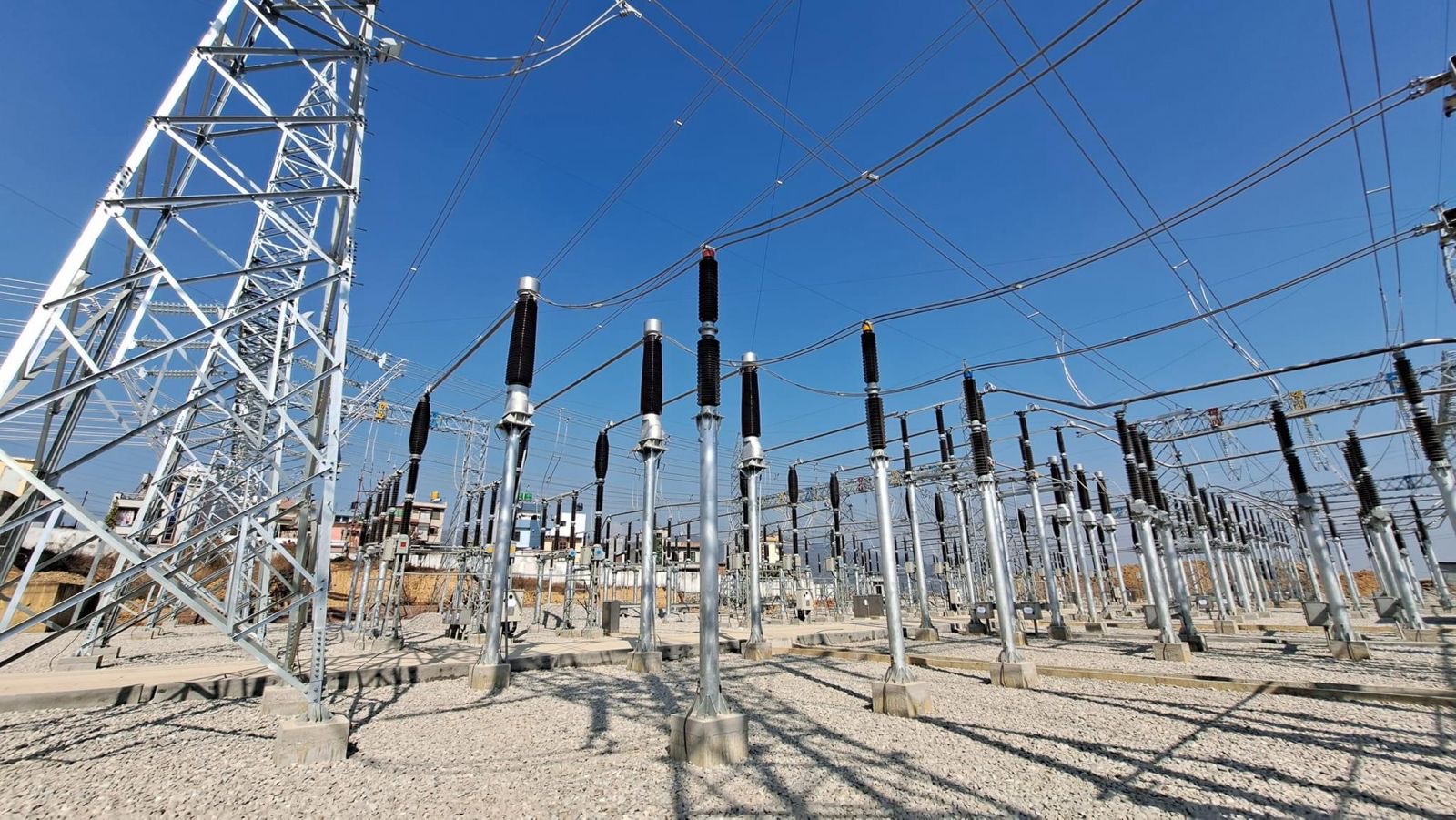

सबस्टेसनको क्षमता ३२० एमभिए छ। काठमाडौं उपत्यकामा विद्युत् आपूर्तिका लागि मातातीर्थ सबैभन्दा ठूलो सबस्टेसन हब बनेको छ। प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले मातातीर्थ सबस्टेसन निर्माण सम्पन्न गरी पावर ट्रान्सफर्मरलगायतका सम्पूर्ण उपकरणको सफलतापूर्वक परीक्षण गरिएको बताए।
‘मातातीर्थ सबस्टेसनलाई २२० केभीमा चार्ज गरी सञ्चालनमा ल्याउन २२० केभीका त्रिशूली ३ बी हब या मार्कीचोक सबस्टेसन बन्नुपर्नेछ। मार्कीचोक सबस्टेसन निर्माणमा केही समय लाग्ने देखिएको छ। त्रिशूली ३ बी हब आगामी चैतको दोस्रो साताभित्र चार्ज गर्ने गरी काम भइरहेको छ। उक्त सबस्टेसन सञ्चालनमा आएपछि मातातीर्थ सबस्टेसन २२० केभीमा चार्ज गरिनेछ’, उनले भने।
काठमाडौं उपत्यकामा विद्युत आपूर्तिका लागि २२० केभीको पूर्वाधार तयार भएको छ। उक्त सबस्टेसनबाट विद्युत् आपूर्ति हुन थालेपछि काठमाडौं उपत्यकाको विद्युत् आपूर्ति थप पर्याप्त, भरपर्दो र गुणस्तरीय हुनेछ। देशको एकीकृत विद्युत् प्रणालीसमेत सुदृढ बन्ने उनको भनाइ छ।
मस्र्याङ्दी नदी जलाधार क्षेत्रका जलविद्युत् आयोजनाको विद्युत् काठमाडौ उपत्यकामा ल्याउन तनहुँको आँबुखैरनीस्थित मार्कीचोक सबस्टेसनबाट काठमाडौंसम्मको मस्र्याङ्दी–काठमाडौं २२० केभी डबल सर्किट प्रसारण लाइन निर्माण सम्पन्न भइसकेको छ।
उक्त प्रसारण लाइनलाई २०७९ असारबाट १३२ केभीमा चार्ज गरी सञ्चालनमा ल्याइएको छ। आयोजनाअन्तर्गत नै मार्कीचोकमा २२०÷१३२ केभी सबस्टेसन निर्माणाधीन छ।
त्रिशूली नदी जलाधार क्षेत्रका जलविद्युत् आयोजनाको विद्युत् काठमाडौं उपत्यकामा ल्याउन त्रिशूली–काठमाडौं २२० केभी प्रसारण लाइन निर्माण सम्पन्न गरी १३२ केभीमा सञ्चालनमा ल्याइएको छ।
मस्याङ्दी–काठमाडौं र त्रिशूली–काठमाडौं प्रसारण लाइनलाई वाँणभञ्ज्याङमा एकआपसमा आबद्ध गरी मल्टिसर्किट लाइनमार्फत मातातीर्थ सबस्टेसनमा समाहित गरिएको छ।
प्राधिकरण आयोजना व्यवस्थापन निर्देशनालयका उपकार्यकारी निर्देशक ताराप्रसाद प्रधानले मस्र्याङ्दी र त्रिशूलीबाट काठमाडौं उपत्यकामा भित्रिएको विद्युत्लाई मातातीर्थ सबस्टेसनबाट १३२ केभीमार्फत स्युचाटार, चोभारलगायत क्षेत्र र स्थानीय रुपमा आपूर्ति हुने बताए।
उपकार्यकारी निर्देशक प्रधानले मातातीर्थबाट विद्युत्लाई १३२ केभी प्रसारण लाइनमार्फत हेटौंडातर्फसमेत प्रवाह गर्न सकिने औंल्याए। प्राधिकरणले चोभारमा १३२ केभीको सबस्टेन निर्माण गरिरहेको छ। मातातीर्थबाट चोभारसम्मको १३२ केभी निर्माण सम्पन्न भइसकेको छ।
चोभारबाट ललितपुरको पाटनसम्म १३२ केभी भूमिगत प्रसारण लाइन र पाटनमा १३२ केभी सबस्टेसन निर्माणका लागि ठेक्का सम्झौता भइसकेको कार्यकारी निर्देशक प्रधानले उल्लेख गरे।
मस्र्याङ्दी–काठमाडौं प्रसारण लाइन आयोजनाअन्तर्गत मातातीर्थ र मार्कीचोक सबस्टेसन निर्माण ठेक्का पाएको ठेकेदारको कार्यसम्पादन सन्तोषजनक नभएपछि प्राधिकरणले ठेक्का तोडी बाँकी काम गर्न २०७७ पुसमा नयाँ ठेक्का लगाएको थियो।
सरकार तथा प्राधिकरणको लगानी र एसियाली विकास बैंकको सहुलियतपूर्ण ऋणमा आयोजना सुरु गरिएको हो। दुई वटा सबस्टेसनको अनुमानित लागत करिब २ अर्ब रुपैयाँ छ।
