काठमाडौं। दार्चुला र बझाङ जिल्लाका जलविद्युत् आयोजनाहरुबाट उत्पादित विद्युत् राष्ट्रिय प्रणालीमा प्रवाहका गर्न निर्माण गरिएको चमेलिया–स्याउले–अत्तरिया १ सय ३२ केभी प्रसारण लाइनको दोस्रो सर्किट सञ्चालनमा आएको छ।

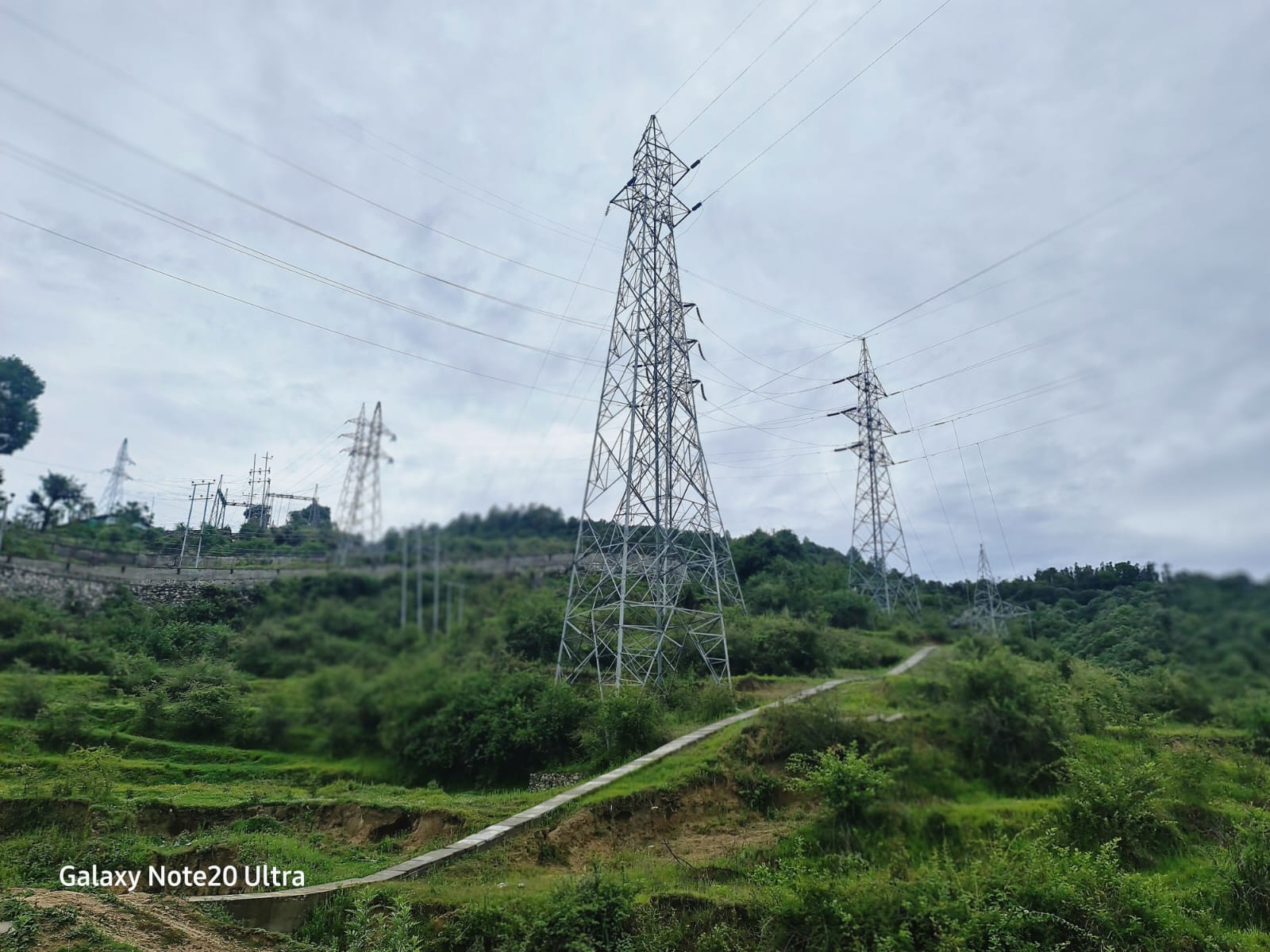

दार्चुलाको शैल्यशिखर नगरपालिकाको बलाँचबाट सुरु भई बैतडी, डडेलधुरा, डोटी हुँदै कैलालीको गोदावरी नगरपालिस्थित अत्तरिया सबस्टेसनमा अन्त्य हुने १ सय ३२ केभी डबल सर्किट प्रसारण लाइनको दोस्रो सर्किट सञ्चालनमा ल्याइएको हो। प्रसारण लाइनको लम्बाइ १ सय ३१ किलोमिटर छ।
नेपाल विद्युत प्राधिकरणले दार्चुलामा निर्माण गरेको ३० मेगावाटको चमेलिया जलविद्युत आयोजनाले बनाएको प्रसारण लाइनको पहिलो सर्किट २०७३ बाट सञ्चालनमा थियो। कोरियाली एक्जिम बैंकको सहुलितपूर्ण ऋणमा डबल सर्किटलाई हुने गरी प्रसारण लाइनका टावर संरचनाहरु बनाएको थियो।
तर, आयोजनाले एउटा मात्र सर्किट निर्माण गरी सञ्चालनमा ल्याएको थियो। सरकारको करिब ६० करोड रुपैयाँ लगानीमा दोस्रो सर्किट निर्माण गरी लाइन सञ्चालनमा ल्याइएको हो।
त्यस क्षेत्रमा निर्माण भएका र निर्माण हुने जलविद्युत् आयोजनाहरुबाट उत्पादित विद्युत् प्रवाहका लागि एउटा सर्किटले मात्र नधान्ने भएपछि अर्को सर्किट थपिएको प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले बताए।
‘चमेलिया जलविद्युत् आयोजनाले प्रसारण लाइन पूर्वाधार निर्माण गरिदिएपछि सुदूरपश्चिमका दार्चुला र बझाङ जिल्लास्थित खोलानालाहरुमा जलविद्युत आयोजना निर्माणका लागि ढोका खुलेको छ’, कार्यकारी निर्देशक घिसिङले भने ‘अब त्यस क्षेत्रमा उत्पादित २ सय ५० मेगावाटसम्म विद्युत प्रवाहका लागि पूर्वाधार तयार भएको छ, साथैै, त्यहाँ उत्पादित विद्युत् स्थानीय रुपमा आपूर्ति हुँदा बाँके जिल्लाको कोहलपुर पश्चिम क्षेत्रमा भोल्टेज सुधार हुने छ।’
चमेलिया–स्याउले–अत्तरिया १ सय ३२ केभी प्रसारण लाइनमा अहिले प्राधिकरण र निजी क्षेत्रले निर्माण गरेका आयोजनाहरुको करिब १ सय १० मेगावाट विद्युत् जोडिएको छ । निजी क्षेत्रका आयोजनाहरुको ५० मेगावाट विद्युत् जोडिने क्रममा छ।
सुदूरपश्चिमका प्रदेशका पहाडी जिल्लामा विद्युत आपूर्तिलाई नियमित र भरपर्दो बनाउन डडेलधुराको स्याउलेमा १३२/३३ केभी सबस्टेसन सञ्चालित छ। बलाँच सबस्टेसनबाट आएको विद्युत स्याउले सबस्टेसनबाट डडेल्धुरा, दार्चुला,डोटी, बैतडी र अछाममा आपूर्ति गरिएको छ । त्यस क्षेत्रमा करिब ६ मेगावाट विद्युत् खपत हुन्छ।
स्याउले सबस्टेसनबाट स्थानीय रुपमा विद्युत आपूर्ति गरी बाँकी रहेको विद्युत अत्तरिया सबस्टेसनमा ल्याई राष्ट्रिय प्रसारण प्रणालीमा प्रवाह गरिएको छ। कोहलपुरबाट पश्चिम क्षेत्रको विद्युत माग जाडो र गर्मीमा क्रमश : करिब ८० र २०० मेगावाट हुन्छ।
चमेलिया–स्याउले–अत्तरिया १३२ केभी प्रसारण लाइनको दोस्रो सर्किटको आयोजना आर्थिक वर्ष २०७४/७५बाट सुरु गरिएको थियो । कोभिड–१९ महामारी र विगतमा मुआब्जा तथा क्षतिपूर्ति लिइसकेका डडेलधुरा तथा दार्चुला जिल्लाका केही स्थानीयले दोस्रो सर्किटको तार तान्न अवरोध गर्दा काममा केही ढिलाइ भएको आयोजना प्रमुख अनिल अधिकारीले बताए।
