काठमाडौं । चिलिमे जलविद्युत कम्पनीको अगुवाइमा निर्माणाधीन १०२ मेगाावटको मध्य भोटेकोसी जलविद्युत आयोजनाको लागत बढेको छ । आयोजनाको लागत अनुमान गरिएको भन्दा २ अर्ब ७४ करोड ९६ लाख रुपैयाँ बढेको छ ।
कर्मचारी सञ्चय कोषसँग ऋण सम्झौता हुँदा निर्माण अवधिको ब्याजबाहेक आयोजनाको लागत १२ अर्ब २८ करोड ३३ लाख रुपैयाँ रहेको थियो । आयोजनाको अद्यावधिक अनुमानित लागत निर्माण अवधिको ब्याजबाहेक १५ अर्ब ३ करोड २ लाख ९० रुपैयाँ पुगेको छ । निर्माणाधीन आयोजनाको सुरुको कुल लागतमध्ये ५० प्रतिशत स्वपुँजीबाट र ५० प्रतिशत ऋणबाट जुटाइएको छ ।
आयोजनाको लागत बढेपछि सञ्चय कोषले थप लगानी गर्नुपर्ने देखिएको छ । सिन्धुपाल्चोकमा निर्माणाधीन आयोजनाको समग्र निर्माण ७५ प्रतिशत सकिएको छ । २०७९ पुसभित्र सक्ने लक्ष्य राखी आयोजनाको निर्माण धमाधम भइरहेको छ । आयोजना मध्य भोटेकोसी जलविद्युत कम्पनी लिमिटेडमार्फत निर्माण भइरहेको छ ।
आयोजनाको बाँध, बालुवा थिग्य्राउने पोखरीलगायतका मुख्य संरचनाको निर्माण वर्खा सुरु हुनुभन्दा अगाडि नै सक्ने लक्ष्य राखिएको छ । विद्युतगृह भवन निर्माण आगामी पुसभित्र र ७.२ किलोमिटर सुरुङमध्ये खन्न बाँकी ४१५ मिटर तीन महिनाभित्र सक्ने लक्ष्य राखिएको छ ।
२०७१ साउनमा आएको जुरे पहिरो, २०७२ वैशाखको विनाशकारी महाभूकम्प, २०७२ असोजदेखि करिब साढे पाँच महिना नेपाल भारत सीमा नाकामा भएको अवरोध, २०७३ असारमा भोटेकोसी नदीमा आएको बाढी, गत वर्षको असारमा निर्माणस्थल भोटेकोसी नदी एवं आसपासको क्षेत्रमा आएको बाढी–पहिरोको र कोभिड–१९को महामारीको चपेटामा आयोजना परेको थियो ।
प्राकृतिक विपत्ति र सिभिल एण्ड हाइड्रोमेकानिकल कार्यको ठेकेदार चिनियाँ कम्पनी क्वाङसी हाइड्रो एण्ड इलेक्ट्रिकल कन्स्ट्रक्सनको कमजोर कार्यासम्पादनका कारण आयोजनाको निर्माण सम्पन्न हुने तालिका प्रभावित हुँदै आएको छ ।

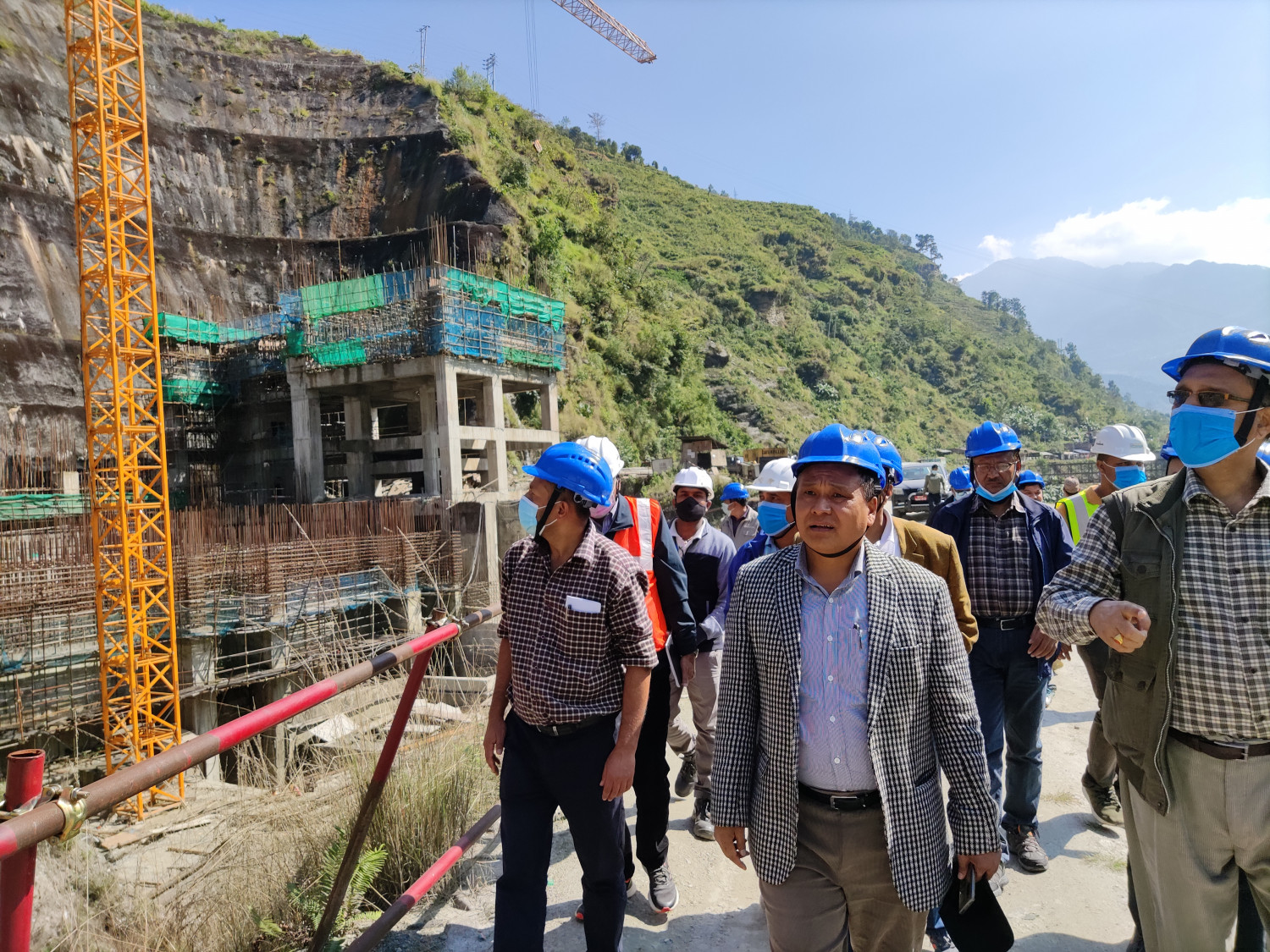

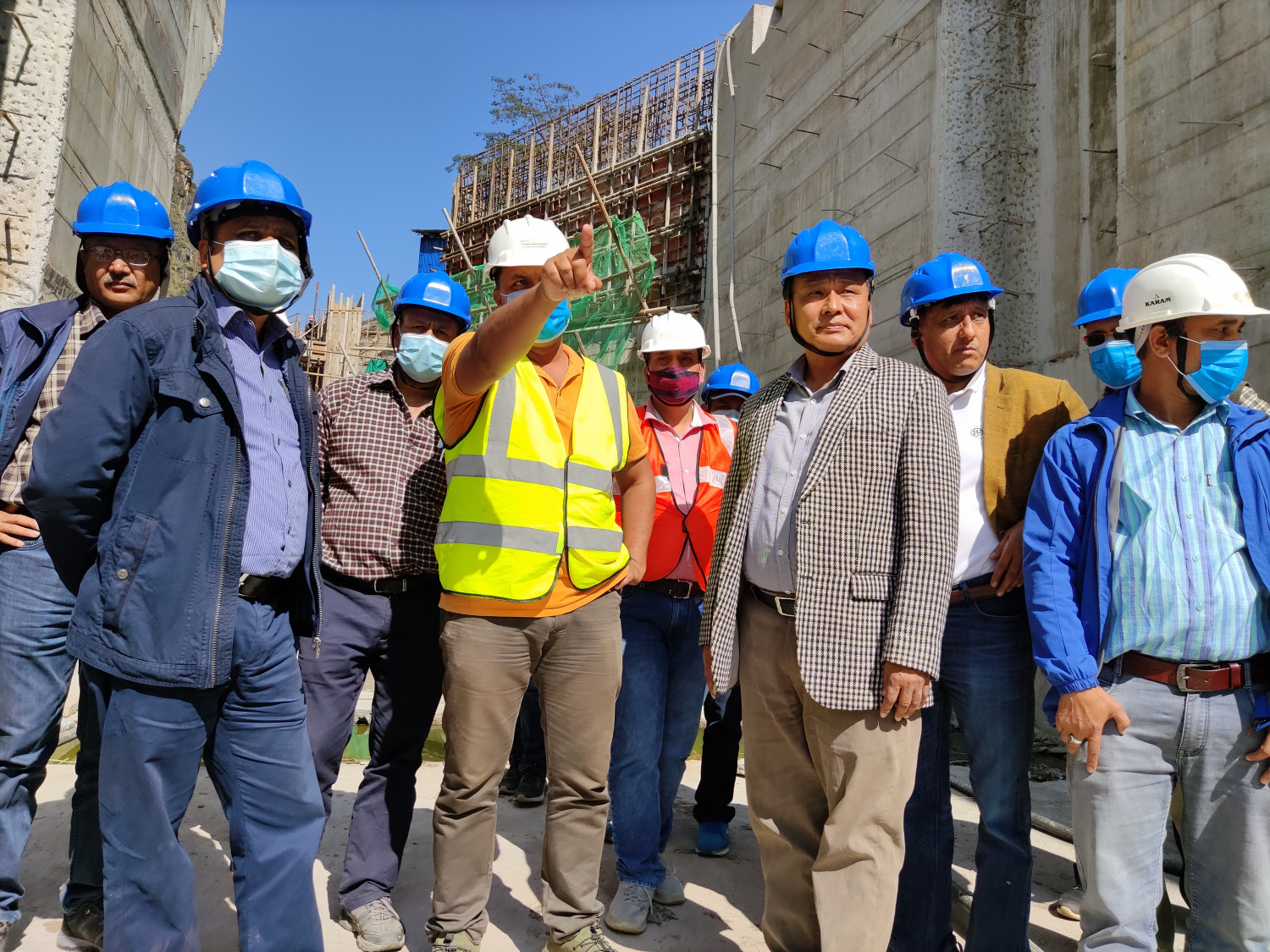

नेपाल विद्युत प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङ, आयोजनाको प्रवद्र्धक मध्य भोटेकोसी जलविद्युत कम्पनीका अध्यक्ष हरराज न्यौपाने तथा सञ्चालकहरुसहितको टोलीले शनिबार निर्माणस्थलको निरीक्षण गरी निर्माण प्रगतिको जानकारी लिएको छ ।
टोलीले आयोजना व्यवस्थापन, ठेकेदार कम्पनीहरु र परामर्शदातासँग छलफल गरी २०७९ को पुसभित्र कुनै पनि अवस्थामा निर्माण सम्पन्न हुने गरी एकीकृत तालिका बनाएर काम गर्न निर्देशन दिएको छ ।
कार्यकारी निर्देशक घिसिङले प्रकृतिक प्रकोपको चपेटामा परेर करिब करिब बन्द अवस्थामा पुगिसकेको आयोजनाको मुख्य सुरुङको बाहेक अन्य संरचनाहरुको निर्माण प्रगति उत्साहजनक देखिएको बताए ।
‘आयोजना प्रभावित तथा मुलुकभरका नेपाली नागरिकले महंगो व्याजदरमा ऋण काडेर भए पनि सेयर खरिद गरी आयोजनामा लगानी गरेका छन्, निर्माणमा ढिलाइ हुँदा आयोजानको लागत बढिरहेको छ भने विद्युत बिक्रीबाट प्राप्त हुने अम्दानी गुम्दा लगानीकर्ताले प्रतिफल पाउन सकिरहेका छैनन्’, घिसिङले भने ।
‘निर्माणमा देखिएका समस्याको पहिचान गरी समाधान र सहजीकरण गर्न हामी संधै तयार छौं, आयोजनाको स्वामित्व लिई टिम बनाएर काम गरौं, अब संशोधन नहुने अन्तिम एकीकृत तालिका बनाएर अगाडि बढौं ।’
प्राधिकरणका उपकार्यकारी निर्देशक एवं कम्पनीका अध्यक्ष न्यौपानेले आयोजनाको निर्माण विशिष्ट अवस्थामा प्रवेश गरेको उल्लेख गर्दै बाँकी रहेका काम सम्पन्न गर्ने एकीकृत तालिका बनाएर अगाडि बढ्नु पर्ने बताए ।
कम्पनीका प्रमुख कार्यकारी अधिकृत (सीइओ) रामगोपाल सिवाकोटीले ठेकेदार कम्पनीको कार्यसम्पादनमा सुधार आएकाले अहिलेको गतिमा काम भए तोकिएको समयमा आयोजना निर्माण सम्पन्न हुने देखिएको बताए । ठेकेदार कम्पनीका प्रतिनिधिले जनशक्ति तथा उपकरणहरु बढाएर तोकिएको समयमा निर्माण सम्पन्न गर्ने प्रतिबद्धता जनाएका छन् ।
आयोजनाको लागत बढ्न नदिन सिभिल तथा हाइड्रोमेकानिकलको काम इन्जिनियरिङ, खरिद र निर्माण (इपीसी) मोडेलमा चिनियाँ कम्पनी क्वाङ्सीले ठेक्का लिएको थियो । इलेक्ट्रो मेकानिकलतर्फको काम भने एन्ड्रिजले गरिरहेको छ । एन्ड्रिजले उपकरणहरु आयोजना स्थलमा ल्याइसकेको छ । गत वर्ष भोटेकोसी नदीमा आएको बाढी स्टोरमा पसेर उपकरणहरुमा क्षति पुर्याएको थियो ।
कम्पनीको जारी पूँजीको ५१ प्रतिशत संस्थापक सेयरधनीहरुमध्येमा विद्युत प्राधिकरणको १०, चिलिमे जलविद्युत कम्पनी लिमिटेडको ३७, सिन्धुपाल्चोक हाइड्रोपावर कम्पनीको १, नेपाल अरनिको हाइड्रोपावर कम्पनीको १, सिन्धु इन्भेष्टमेण्ट कम्पनी प्रालिको १ र सिन्धु भोटेकोशी हाइड्रोपावरको १ सेयर प्रतिशत सेयर रहेको छ ।
४९ प्रतिशत सर्वसाधारण शेयरधनी समुहमा सञ्चय कोषका सञ्चयकर्ता कर्मचारीको १९.५, संस्थापक संगठित संस्थाका कर्मचारीको ३.५, ऋणदाता संस्थाका कर्मचारीको १, सिन्धुपाल्चोक जिल्लाका स्थानीयको १० र सर्वसाधारणको–१५ प्रतिशत) रहेका छन् ।
कम्पनीले साधारण सेयर निष्कासन गरी रकम संकलन गरिसकेको छ । कम्पनीका साधारण लगानीकर्ताहरु १० लाख ७५ हजार छन् ।
आयोजनाबाट वार्षिकरुपमा ५४ करोड २२ लाख युनिट विद्युत उत्पादन हुनेछ ।
